CP920 - Nave Gregoretti - L'allestimento
NUOVE COSTRUZIONI

31 Ottobre 2011
L'imbarco di tutti i blocchi della linea 5 (12.1 metri dalla linea di chiglia),
della linea 6 (14.6 metri) e della linea 7 (17.1 metri)
L'imbarco di tutti i blocchi della linea 5 (12.1 metri dalla linea di chiglia),
della linea 6 (14.6 metri) e della linea 7 (17.1 metri)

Novembre 2011
L' inizio dell'allestimento del locale DIESEL GENERATORI N°1
L' inizio dell'allestimento del locale DIESEL GENERATORI N°1

Novembre 2011
L' inizio dell'allestimento del locale MOTORI PRINCIPALI
L' inizio dell'allestimento del locale MOTORI PRINCIPALI

11 Novembre 2011
L'imbarco dell'impavesata di prua
L'imbarco dell'impavesata di prua
Novembre 2011
La lavorazione delle linee d'assi ( divise in 5 parti per 26 metri di lunghezza)
Le eliche radice (2.150 metri di diametro)
La lavorazione delle linee d'assi ( divise in 5 parti per 26 metri di lunghezza)
Le eliche radice (2.150 metri di diametro)

Dicembre 2011
La preparazione dei tunnel per le eliche trasversali prua - poppa
La preparazione dei tunnel per le eliche trasversali prua - poppa

Dicembre 2011

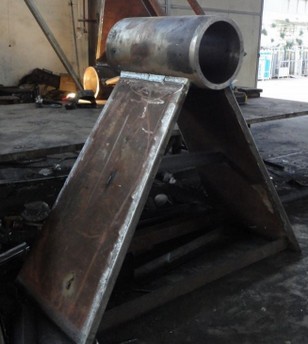

La preparazione dei bracci porta elica
La preparazione dei bracci porta elica

Dicembre 2011
La preparazione dei due timoni sospesi (5 metri di altezza)
La preparazione dei due timoni sospesi (5 metri di altezza)

Dicembre 2011
Le 3 ancoreda da 1.3 tonnellate - alte 1.9 metri - larghe 1.65 metri,
con le 16 lunghezze catena da 32 mm
Le 3 ancoreda da 1.3 tonnellate - alte 1.9 metri - larghe 1.65 metri,
con le 16 lunghezze catena da 32 mm

6 Dicembre 2011

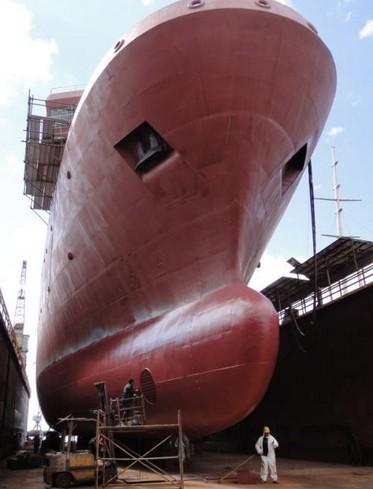

L'entrata in bacino per il completamento della carena
L'entrata in bacino per il completamento della carena

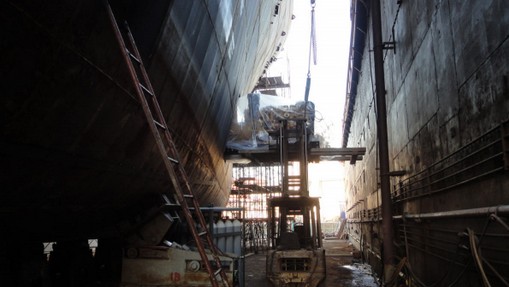

22 Dicembre 2011
L'imbarco dei 4 Diesel generatori CATERPILLAR C.18 da 275 Kw
Il posizionamento del RIDUTTORE ZF 9350
L'imbarco dei 4 Diesel generatori CATERPILLAR C.18 da 275 Kw
Il posizionamento del RIDUTTORE ZF 9350

L'imbarco del serbatoio schiuma dell'impianto Fire Figheting

Le macchine di condizionamento alloggi

I ventilatori assiali delle sale macchine
(2x30000 mc/h - 2x9000 mc/h)
(2x30000 mc/h - 2x9000 mc/h)

Dicembre 2011
L'inserimento del tunnel del BOW THRUSTER
L'inserimento del tunnel del BOW THRUSTER

Il posizionamento dello STER THRUSTER (idraulico)

Dicembre 2011
IL Tracciamento della zona alloggi
IL Tracciamento della zona alloggi

Dicembre 2011
Lo smontaggio dei freni idrodinamici usati per il varo
Lo smontaggio dei freni idrodinamici usati per il varo

Gennaio 2012 - L'inserimento della linea d'assi

Febbraio 2012 - L'inserimento dei Timoni

Marzo 2012 - L'allestimento del locale agghiaccio timoni

Gennaio 2012 - IL montaggio delle alette di rollio

Febbraio 2012 - L'allestimento dei vetri di plancia

Marzo 2012 - L'alloggiamento delle ancore

Marzo 1012 - L'inserimento delle ancore

14 Marzo 2012 - L'uscita dal bacino per l'allineamento della linea d'assi

Guarracino (C.Megaride)
Corsini (Guardia Costiera)
Scotto (Guardia Costiera)
Staiano (erreNavi)
Magrini (Guardia Costiera)
Palmisano (Guardia Costiera)
Corsini (Guardia Costiera)
Scotto (Guardia Costiera)
Staiano (erreNavi)
Magrini (Guardia Costiera)
Palmisano (Guardia Costiera)

L'allinamento delle linee d'assi
IL cuscinetto poppiero - La cassa compenso olio simplex - La tenuta stagna dell'astuccio

L'inserimento dei giunti Vulkan tra motore e riduttore. Il collegamento tra riduttore e la line d'assi

L'inserimento dei giunti Vulkan tra riduttore e motore elettrico.
IL posizionamento del motore elettrico SIEMENS per la propulsione ecologica ECOPROP.

Agosto 2012 - La sistemazione della terza ancora, di rispetto

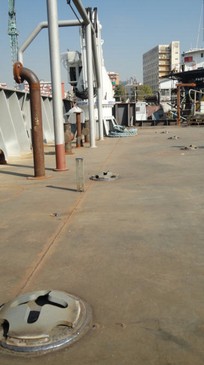

- La zona ormeggio di prua -

- La sistemazione del gancio di rimorchio per un tiro fino a 5000 tonnellate -

- La Sala Controllo Propulsione - I quadri elettrici principali-

- IL locale bombole CO2 -

- L'albero Maestro -

28 aprile 2012

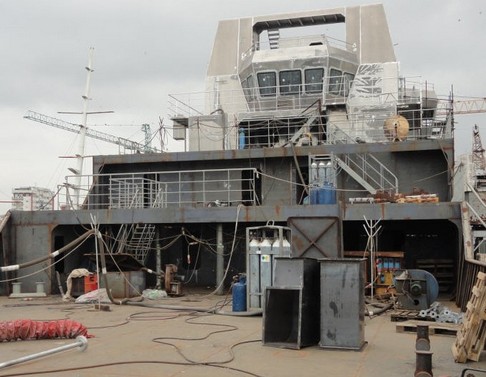

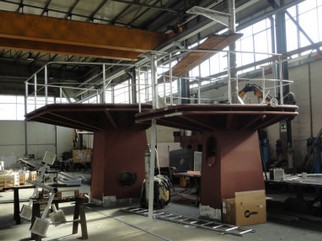

L'allestimeto della plancia
L'allestimeto della plancia

29 aprile 2012
Le condotte dei gas di scarico dei 2 Motori Principali e dei 4 Diesel Generatori,
i silenziatori,
Il trunk del fumaiolo
Le condotte dei gas di scarico dei 2 Motori Principali e dei 4 Diesel Generatori,
i silenziatori,
Il trunk del fumaiolo

L'imbarco delle pompe di calore

Il trunk di ventilazione di macchina e l'imbarco dei ventilatori assiali da 30000 mc/ora

Maggio 2012

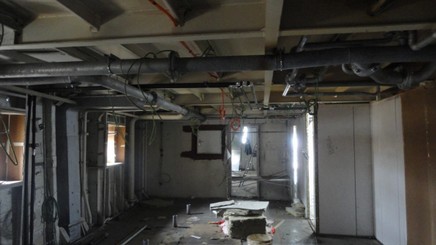

Gli allestimenti degli impianti in zona alloggi
Acqua Potabile - Acqua Lavanda - Acque Grigie - Acque Nere - Antincendio Idrico - Sfoghi Aria
Gli allestimenti degli impianti in zona alloggi
Acqua Potabile - Acqua Lavanda - Acque Grigie - Acque Nere - Antincendio Idrico - Sfoghi Aria

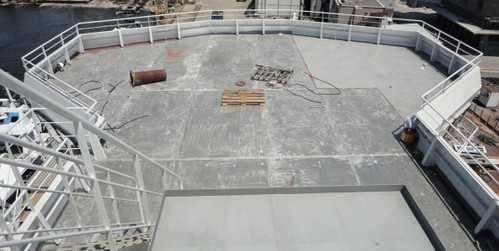

L'allestimento del ponte di lavoro

Giugno 2012
La costruzione della rampa poppiera
La costruzione della rampa poppiera

La preparazione dell'Albero Di Prua

8 Giugno 2012
L'imbarco delle pompe in sala macchine
L'imbarco delle pompe in sala macchine
La pompa zavorra da 80 mc/h a 20m - La pompa servizi generali M.E.
Sentina-
Antincendio-
Zavorra
da 50 mc/h a 60m
Le pompe giornaliere sentina e morchie da 5mc/h a 30m.

Le pompe travaso acqua dolce da 60mc/h a 30m - La pompa servizi generali DG1: Sentina-Antincendio da 50 mc/h a 60m
Le pompe Firefighting da 70mc/h a 100m
Le pompe Firefighting da 70mc/h a 100m

Le pompe travaso Gasolio da 60 mc/h a 30m - Le pompe travaso Olio da 5 mc/h a 30m

Maggio 2012
Le 2 Gru 45000 da 6 tonnelate di peso e 10.5 tonnelate di portata - sbraccio 12m
Le 2 Gru 45000 da 6 tonnelate di peso e 10.5 tonnelate di portata - sbraccio 12m

La Gru 26000 da 3.4 tonnelate di peso e 3.8 tonnelate di portata - sbraccio 10.3m

Maggio 2012
I basamenti delle 3 GRU
I basamenti delle 3 GRU

L'imbarco delle 3 GRU

Giugno 2012
La controplancia - Il locale batterie - Il ponte Fire-Fighiting - Le uscite dei Gas di scarico
La controplancia - Il locale batterie - Il ponte Fire-Fighiting - Le uscite dei Gas di scarico

Sabato 9 Giugno 2012
Il Ritorno in bacino per l'apertura delle prese a Mare e il completamento della Carena
Il Ritorno in bacino per l'apertura delle prese a Mare e il completamento della Carena

22 Giugno - 2012
La lavorazione delle scritte sul Fasciame
La lavorazione delle scritte sul Fasciame

Le prese di mare sul cofferdam di aspirazione e linee di raffreddamento dei motori principali

L'inserimento dei sensori a scafo,
l'installazione del sonar

La pitturazione dello scafo

19 Luglio 2012
L'assegnazione del Nome Nave
L'assegnazione del Nome Nave

La messa in opera

19 Luglio 2012
L'imbarco della centrale Oleodinamica (con le 3 pompe da 75Kw)
per il funzionamento di GRU, Verricelli, Pompe REC-OIL, Thruster di poppa, Rampa
per il funzionamento di GRU, Verricelli, Pompe REC-OIL, Thruster di poppa, Rampa

20 Luglio 2012
L'imbarco delle consolle di plancia

20 Luglio 2012
L'imbarco della seconda ancora

8 Agosto 2012
L'imborco della piattaforma SUB e RECUPERO NAUFRAGHI
L'imborco della piattaforma SUB e RECUPERO NAUFRAGHI

7 Settembre 2012
L'imborco della rampa poppiera
L'imborco della rampa poppiera

18 Settembre 2012
- Le pompe di calore -
- L'imbarco dei Boiler dell'acqua dolce (2 da 300 litri) -
- Il posizionamento del depuratore delle acque nere/grigie (da 21000 litri/giorno) -
- Le pompe di calore -
- L'imbarco dei Boiler dell'acqua dolce (2 da 300 litri) -
- Il posizionamento del depuratore delle acque nere/grigie (da 21000 litri/giorno) -

29 Ottobre 2012
L'imbarco della centrale idraulica di prua per il funzionamento dei salpancore
L'imbarco della centrale idraulica di prua per il funzionamento dei salpancore

06 Ottobre 2012

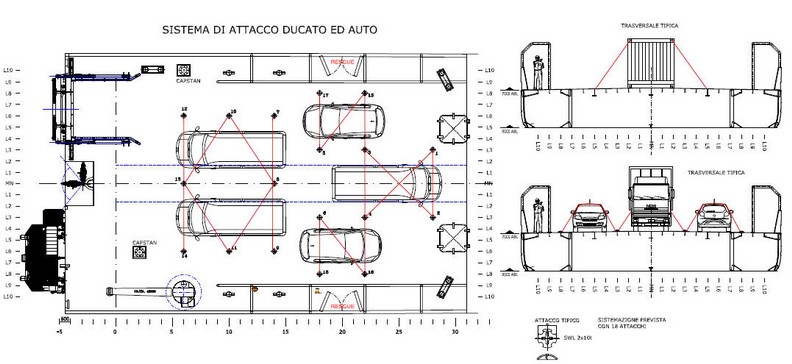

Il posizionamento delle "Margherite" per il rizzaggio dei veicoli sul ponte di coperta
Il posizionamento delle "Margherite" per il rizzaggio dei veicoli sul ponte di coperta

22 Ottobre 2012
- La sistemazione dei supporti per l'allestimento del parco antenne -
- La sistemazione dei supporti per l'allestimento del parco antenne -

07 Novembre 2012
- IL Locale Diesel Emergenza -
- IL Locale Diesel Emergenza -

11 Novembre 2012

- L'imbraco delle batterie di avviamento e le prove di carico dei Diesel Generatori -
- L'imbraco delle batterie di avviamento e le prove di carico dei Diesel Generatori -

Novembre 2012
- Il montaggio dei telecomadi valvole a rapida chiusura Gasolio -
- Il montaggio dei telecomadi valvole a rapida chiusura Gasolio -

21 Novembre 2012
- L'imbraco dei depuratori GASOLIO da 2000 litri/ora -
- del SEPARATORE SENTINA da 2500 litri/ora -
- L'imbraco dei depuratori GASOLIO da 2000 litri/ora -
- del SEPARATORE SENTINA da 2500 litri/ora -

04 Dicembre 2012
- La Sala Diesel Generatori N°1 -
- La Sala Diesel Generatori N°1 -

- La Sala Motori Principali -

10 Dicembre 2012
- I Ponti Alloggi -

LA NAVE PRONTA PER LE PROVE
IL Ponte Comando comando terminato e pronto per le prove

IL Deposito Centrale - La centrale idraulica - L'impianto riscaldamento casse REC-OIL

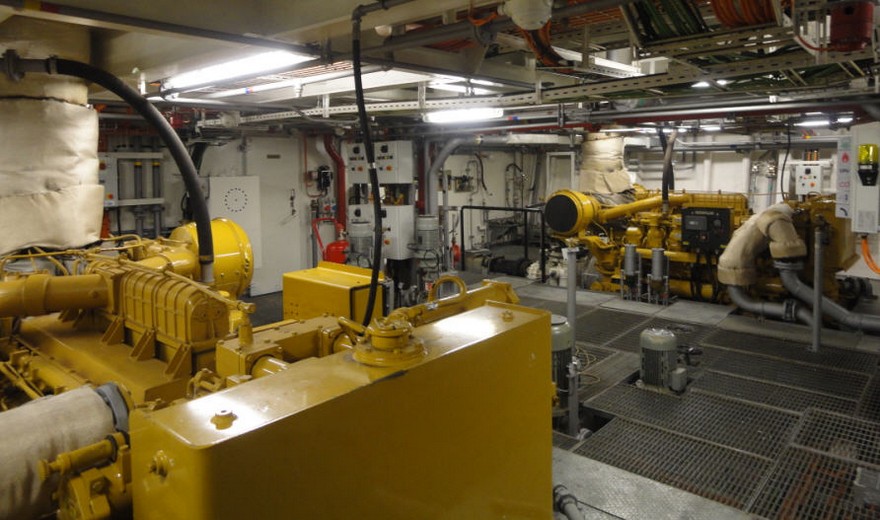

La Sala Motori Principali

La Sala Diesel Generatori N°1

La Sala Diesel Generatori N°2

IL Locale Diesel Generatore Di Emergenza

ILCollaudo delle GRU

La Cucina

La Zona Alloggi

La Sala Controllo Propulsione
